施工ブログ
現在進行中の施工現場レポートです。
本日(10/26)、埋め戻しと仮移植していた樹木の植栽を行いました。
これですべての工種が完了しました。
通行される皆様、施設関係者の皆様、ご協力とご理解をいただきありがとうございました。
10/20(金)に、水替工撤去前の工事中間検査を受け、10/23(月)の夜間で水替工の撤去作業を行いました。

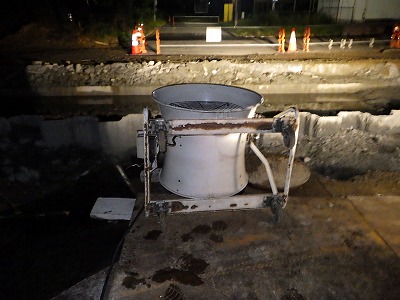

①水替工の撤去により、孔内に硫化水素濃度が発生するため、より確実な換気を行うため上流側のマンホールより大型送風機で風を送ります。
②孔内へ進入する際は、環境測定値(酸素濃度・硫化水素濃度)が基準地内であるかを確認してから進入します。
③プラグとバイパス管を順に取外します。
これで孔内の作業がすべて完了しました。
明日、土砂の埋め戻しと移植した樹木を元に戻す作業を行います。
それで、本工事のすべての作業が完了となります。
10/10に取り掛かった「防食塗装工(NKフレーク工法」の施工が、昨日(10/17)完了しました。
①表面処理(10/10)
接着不良の原因となる汚れ、型枠剥離剤。異物等の除去のため、サンダーケレンを行います。
②プライマー塗布(10/11)
既設のコンクリート中の含水率が5%以下であることを確認後、ローラーにて隅々まで塗り残しのないようにプライマーを塗布します。
③素地調整(10/12)
プライマー塗布面が硬化乾燥していることを確認後、パテをコテ・ゴムベラにて全面に平滑に塗布します。
④補強層及び表面補強層(10/13・10/16)
パテが充分に硬化していることを確認後、定尺にカットしたガラスマット2枚とガラスサーフェスマットを専用樹脂にて含浸させ積層します。
⑤上塗り(10/17)
補強層及び表面補強層が充分に硬化していることを確認後、上塗り剤をローラーにて全面に塗布します。
⑥使用量確認(10/17)
施工完了後、規定量が使用されているかを残量にて確認します。
⑦出来形測定(10/18)
上塗りの表面が充分に硬化していることを確認後、塗布面積を測定します。
施工業者さんには、悪条件(狭隘)の中、細部まで丁寧な施工をしていただきました。
ありがとうございました。
仕上りがきれいなので、検査後の汚水を流すのがもったいないくらいです。。。
10/20PMが、工事中間検査となっています。書類・現場共に不備がないかを再チェックして、検査に備えたいと思います。
本日(10/10)より、コンクリートの腐食に対する耐久性を向上させるための「防食塗装工」の施工に取り掛かっています。
初日は、表面の汚れや異物などを取り除くためのケレンを行いました。
作業が半日程度で完了したため、14:00~17:00まで安全教育・訓練を行いました。
※防食塗装工の施工の様子は、改めてUPします。
少しずつ涼しくなってきました。
もうすぐハロウィン🎃
安全掲示板に飾ってあった夏用の飾り付け(ちょうちん等)を外し、ハロウィンの飾り付けをしました。
すこーしでもハロウィンを感じていいただければ、、、幸いです。
本工事では、躯体の増し打ちコンクリート補強だけではなく、既設のマンホールの目地の補強も行います。
今回採用する「マグマロック工法」は、レベル2地震動によるマンホールの「目地開き」だけではなく「ズレ対策」にも有効な工法です。
施工に先立ち、作業足場を設置します。
スリーブを仮設置し、専用の拡径ジャッキにより拡径し、固定金具を差し込み固定します。
拡径は、1次・2次と2回行い、2回目のジャッキ圧力は15MPa1~30MPaとします。
圧力が適正であることを確認後、保護カバーを取り付け施工完了です。
完了後は、設置位置が許容値以内かを測定します。
測定後、足場材を引き上げすべての作業が完了です。
今日(10/4)は、マグマロック(マンホール目地補強工)の取付を行いました。
2~3時間程度の作業のため、朝から1時間(8:00~9:00)安全教育を行いました。
9:30~監督員に材料の確認をしていただき、10;00より作業を開始しました。
ちょうど12:00に作業完了しました。
作業の様子は、改めてUPします。
9月末での工事の進捗状況です。
〇上段
コンクリートの打設・養生期間が終わりほぼ完成の状態です。
型枠組立用のPコーンの穴埋めや補修が残っています。[今週中]
〇下段
インバートの打設が完了しています。
足掛金物(タラップ)の取付[10/9]、防食塗装工(NKフレーク工法)の施工[10/10~10/19]が残っています。
10/20(金)、水替工撤去前の検査。
10/23(月)~24(火)※夜間、水替工撤去
その週で埋め戻し・鉄板撤去~片付けまで終わらせ、工事完了の予定にしています。工期は10/31です、、、💦
9月30日、 BOXカルバートB600×H800の製品据付を行いました。
・今回は総施工延長L≒63mのうちL=36mの据付
・製品は縦締め緊張タイプの製品で、PC鋼より線Φ12.7㎜にて緊張
・伸縮目地部は防水シート+緩衝材を施工
次回の据付は10月10日を予定しています。
